1.項目概況
康定至新都橋高速公路是G4218雅安至葉城國家高速公路的重要組成部分,也是成都至康定至西藏省級高速公路的組成路段,在國家和區域路網中具有重要作用??刀ㄟ^境試驗段起于康定城東升航,接在建的雅安至康定高速公路,沿康定城區南側過境,設置兩座隧道穿越跑馬山,止于康定城西榆林。
2.技術指標
本項目全線按雙向四車道高速公路技術標準,設計速度80km/h、路基寬度24.5m,橋涵設計荷載采用公路—Ⅰ級,其余技術指標均符合部頒《公路工程技術標準》(JTGB01-2003)的規定值。
3.招標內容
康新K1-1項目:隧道工程
段落劃分(該部分段落工程數據僅供參考,具體段落和工程數量以施工圖和項目部下發的文件為準):

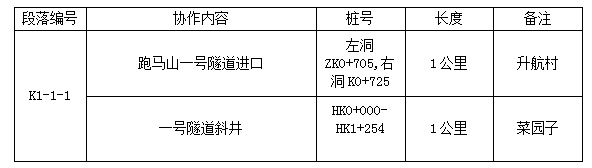

段落劃分如下:
工期:工程工期暫定8個月,且根據項目部總體下發的文件執行。從頒發交工證書起算,缺陷責任期為24個月,保修期為60個月。
4.投標人資格要求
4.1 投標人資格條件
公司庫內具有獨立法人資格的一般納稅人,持有有效的營業執照、資質證書、安全生產許可證、基本賬戶開戶許可證。
具有隧道施工相關工序的勞務資質。
4.2 業績要求:
近五年內(自2013年1月1日起至今,以項目交工驗收時間為準)完成類似業績1個及以上。
4.3協作施工模式:
4.3.1 價格調整
4.3.1.1 價格調整采用該項目招標人業主確定的價格差額
在合同執行期間,因人工、材料價格波動影響合同價格時,分別按照以下公式計算差額并調整合同價格。其中人工費為每自然年度調價一次,燃油為每自然季度(每年1-3月為一季度、4-6月為二季度、7-9月為三季度、10-12月為四季度)調價一次,開工令發布的當季度均不予調價。調價范圍包括燃油,燃油為工程機械使用燃油(不含運輸使用燃油)。
4.3.1.2 調價基本公式
ΔP燃油=P0[B4×(Ft4-F04)/F04±0.10]
ΔP人工=P0[B5×(Ft5-F05)/F05×50%]
ΔP為人工和燃油調差金額
P0--付款證書中承包人應得到的調價期內已完成工程量的金額(即各期的計量金額),此項金額不包括臨建費用、暫估價、索賠金額、價格調整、各類保證金的扣留和返還、各類預付款的支付和扣回以及按當期價格計價的工程費用(另若有暫計量,暫計量不予調整)。

B4、B5分別為標段燃油、人工的權重系數(采用該項目招標人業主確定的權重系數,在合同實施期間,權重系數不予調整)。
Ft4、Ft5-為燃油、人工的當期價格。指該項目招標人業主根據相關依據確定的價格。
F04、F05-為燃油、人工的基期價格。指該項目招標人業主根據相關依據確定的價格。
4.3.1.3 其他關于價格調整的約定
調價時間按計量截止時間為準。合同期(含經批準的合同工期的延期)滿后所有工程計量的價格調整均按照合同期最后一次發布的材料信息價進行調價。
因價格調整引起的稅收、管理費、利潤等一切費用,均由投標人自行承擔。
價格調整在該項目招標人業主調整之后再予以調整。
4.3.2材料和機械
4.3.2.1 K1-1-1段落
以下材料由項目部統一采購,投標人按設計量領用,清單單價中不包含以下材料價格:清單中明確的鋼材、混凝土所用水泥和砂石料及粉煤灰。該部分領用材料超過設計量時,超耗量按1.5采購價格在結算中扣除。
其他材料由投標人自行采購,該部分材料已包含在投標人清單單價中。自購材料外圍檢測由項目部統一負責,中標人承擔費用。
4.3.2.2機械及機械所使用的燃油等能源、電力等均由中標人自行提供,該部分費用已經包含在清單單價中。
4.3.3 內業管理
中標人負責協作段落內的工程內業資料,包括質檢資料、測量資料、方案、技術交底、安全交底、中間計量表、變更資料和竣工資料的收集、整理、施做和監理單位的簽認。
上述資料需要的試驗和檢測資料由中標人自行與試驗室接洽,項目部統一協調管理。
該部分成本已經包括在清單單價中。
4.3.4變更管理
中標人負責各自協作段落內的工程變更協調、基礎資料收集、變更資料施做和監理、設計的簽認工作。項目部負責建設單位的簽認工作。
變更資料需要的試驗和檢測資料由中標人自行與試驗室接洽,測量和繪圖資料由中標人自行負責。
未包含在投標清單中的新增單價,清單中有類似子目號的采用類似子目號單價結算;清單中沒有類似子目號的扣除甲供材料后,根據招標限價與中標總價計算下浮比例,在公司新批限價的基礎上等比例下浮。
4.3.5 結算及支付
4.3.5.1 項目部按月進行結算,協作隊伍根據結算及時向項目部提供相應的發票,項目計量資金到位后的結算方可辦理支付。
4.3.5.2 工程結算過程中需扣留5%的質量保證金、3%的審計保證金。如建設單位增加扣留保證金的項目和比例,則按建設單位的管理實行。
4.3.5.3 所有支付均需開具增值稅專用發票。
4.3.6安全
4.3.6.1項目部統一購買建筑工程一切險以及第三者責任險。團體意外保險由項目部統一購買,保額不低于80萬,保費由各中標人按產值分攤。
4.3.6.2中標人必須按現行安全管理要求配備足名專職安全員,負責協作段落內的安全工作,服從項目部安全科管理。如專職安全員不到位,按每天1000元/天扣除乙方違約金。
4.3.6.3 施工過程中的安全設備、器械統一由項目部購買,各中標人根據需要領用。安全生產管理過程中發生的勞務、機械費用由中標人自行負責,該部分成本已經包含在清單單價內,不另行結算。
4.3.7 其他說明
4.3.7.1 協作段落內的縱向施工便道由乙方自行負責,費用已包含在清單單價內,不另行結算。
4.3.7.2 乙方駐地和民工住宿由乙方自行負責,費用已包含在清單單價內,不另行結算。
4.3.7.3 項目部負責動力電到變壓器,變壓器之后的電力設施由乙方負責,電費和電損由乙方負責,費用已包含在清單單價內,不另行結算。
因外界條件制約,動力電未開通的協作段落,項目部不給予任何形式的措施補助,該部分成本已經包含在清單單價內,不另行結算。
4.3.8 本項目工程量清單單價為不含稅工程量清單單價。
4.4人員要求

各投標人管理人員和技術人員的最低要求:
5.履約保證金
履約保證金在施工過程中每期計量中按3%比例予以扣除,在工程交工驗收后退還。
6.投標保證金
投標人在遞交投標文件時,應按投標人須知的規定向招標人提交如下形式和金額的投標保證金:人民幣5萬元 。
7.招標文件的獲取
凡有意參加本項目的潛在投標人,請于2018年12月3日至2018年12月6日在成都市二環路西一段90號B0206室購買招標文件。
8.投標文件的遞交
投標人在2018年12月11日上午10:00時,截止時間為2018年12月11日上午10:30時,將按要求密封完好的投標文件以面交方式送達成都市二環路西一段90號A206本項目開標室。招標人定于投標文件送交截止時間的同一時間、同一地點舉行公開開標,投標人應派代表出席并簽認開標結果。
逾期送達的或者未送達指定地點或未按招標文件要求密封的投標文件,招標人不予受理。
9.聯系方式
招 標 人:四川交投建設工程股份有限公司
地 址:成都市二環路西一段90號2樓
電 話:18628255925
傳 真:028-85262023
聯 系 人:鄭女士
招 標 人:四川交投建設工程股份有限公司
2018年12月3日
